Installation géothermie : comment ça se passe concrètement ?

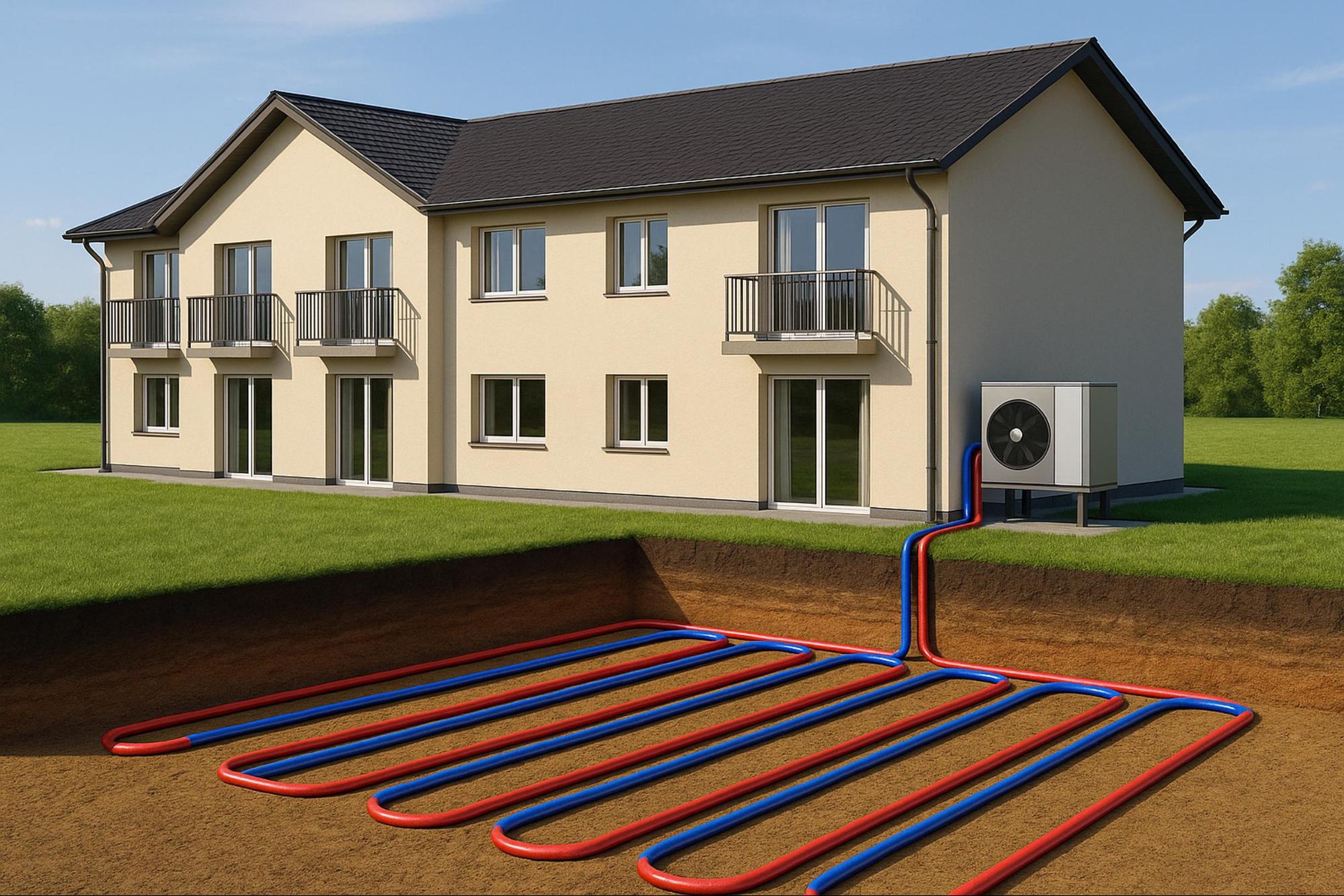

Installation géothermique résidentielle avec forage vertical et pompe à chaleur reliée à la maison.

Si vous envisagez de passer à la géothermie pour chauffer votre maison, vous vous posez probablement une question simple mais essentielle : comment se passe une installation géothermique, en pratique ?

On imagine souvent, à tort, un chantier complexe, long et réservé aux constructions neuves. Pourtant, la géothermie est aujourd’hui une solution fiable, performante et accessible, y compris en rénovation. Que vous optiez pour des capteurs horizontaux ou verticaux, l’installation suit une méthodologie rigoureuse, bien balisée, menée par des professionnels qualifiés.

Dans cet article, nous vous expliquons chaque étape d’un projet géothermique, du premier contact à la mise en service. Une plongée concrète dans les coulisses de ce système de chauffage durable, économique… et redoutablement efficace.

L’étude de faisabilité, une phase clé

Avant de parler de forage ou d’installation de pompe à chaleur, tout projet de géothermie commence par une étude de faisabilité personnalisée. C’est une étape indispensable, car chaque terrain, chaque maison et chaque besoin est unique.

Lors de cette première phase, un membre de notre équipe se déplace pour :

  • Étudier les caractéristiques du terrain (surface, composition du sol, accessibilité…)
  • Évaluer les besoins en chauffage et en eau chaude du foyer
  • Identifier les contraintes techniques (profondeur disponible, nappes phréatiques, règles d’urbanisme locales…)
  • Déterminer quel type de captage est adapté (horizontal, vertical ou sur nappe)

Une fois ces éléments analysés, une simulation énergétique est réalisée, accompagnée d’un devis précis. Vous savez ainsi à quoi vous attendre : performances, économies, budget, durée du chantier.

Cette phase permet aussi de vérifier l’éligibilité aux aides financières (MaPrimeRénov’, CEE, éco-PTZ…), et d’entamer, si besoin, certaines démarches administratives (permis de forage, déclaration en mairie…).

Le dimensionnement et le choix du système

Une fois la faisabilité confirmée, Géothermique procède au dimensionnement précis de l’installation. Cette étape vise à adapter parfaitement le système à votre habitation : ni sous-dimensionné (risque de confort insuffisant), ni surdimensionné (coût inutilement élevé).

Concrètement, cela implique de :

  • Calculer les déperditions thermiques du logement (selon l’isolation, l’orientation, le climat local…)
  • Choisir la puissance de la pompe à chaleur géothermique (souvent entre 5 et 15 kW pour une maison individuelle)
  • Déterminer la surface de captage (horizontal ou vertical)
  • Prévoir les équipements complémentaires : ballon tampon, production d’eau chaude sanitaire, plancher chauffant ou radiateurs basse température
Cette étape permet de valider le matériel à installer, son emplacement, et de planifier le chantier dans le détail.

Le captage dans le sol (horizontal ou vertical)

C’est l’étape la plus visible du chantier, et souvent la plus impressionnante : l’installation du réseau de captage dans le sol, qui va puiser la chaleur naturelle pour alimenter votre pompe à chaleur.

Il existe deux principaux types de captage :

Le captage horizontal

Il consiste à enterrer des boucles de tuyaux à faible profondeur (environ 80 à 120 cm), sur une grande surface plane. L’eau glycolée circulant dans ces tuyaux capte les calories du sol, même en hiver.

Ce système est économique à mettre en œuvre, mais nécessite une grande surface disponible (en moyenne 1,5 à 2 fois la surface habitable). Il ne doit pas être recouvert de structure lourde après installation (pas de terrasse ou d’abri voiture par-dessus).

Le chantier dure en général 2 à 3 jours, selon la surface.

Le captage vertical

Il s’agit de forages profonds, allant de 50 à 100 mètres, dans lesquels sont insérées des sondes géothermiques verticales. Ce système convient parfaitement aux terrains exigus ou aux maisons sans jardin étendu.

Le forage est réalisé par une entreprise agréée, avec un matériel spécifique. Le chantier dure entre 2 et 4 jours selon la configuration. Ce type de captage est plus coûteux à l’installation, mais offre une excellente stabilité thermique tout au long de l’année.

Dans certains cas, une troisième option est envisageable : le captage sur nappe phréatique. Plus rare, il est très performant, mais soumis à des autorisations particulières..

L’installation de la pompe à chaleur géothermique

Une fois le captage posé, l’étape suivante consiste à installer la pompe à chaleur géothermique à l’intérieur de la maison. Elle est généralement placée dans un garage, une buanderie ou un local technique. Cette unité intérieure joue un rôle central : elle capte la chaleur ramenée du sol par le fluide caloporteur, la transforme grâce à un compresseur, et l’injecte dans votre système de chauffage.

L’installation comprend :

  • Le raccordement hydraulique au circuit de chauffage existant (plancher chauffant ou radiateurs adaptés)
  • Le raccordement électrique
  • Le raccordement au circuit du captage (aller / retour)
  • La mise en place d’un ballon tampon ou d’un module d’eau chaude sanitaire (si la PAC produit aussi l’ECS)
Cette phase dure généralement 2 à 3 jours. Nous l’assurons nous-mêmes avec notre équipe de chauffagistes qualifiés RGE (Reconnu Garant de l’Environnement), une condition indispensable pour bénéficier des aides financières.

Mise en service et réglages

Une fois le système installé, il faut procéder à sa mise en service. Cette étape technique permet de vérifier le bon fonctionnement de l’ensemble, d’effectuer les réglages nécessaires, et de s’assurer que la pompe à chaleur délivre les performances attendues.

Lors de cette mise en service, le technicien Géothermique Normandie :

  • Met le système sous pression
  • Purge les circuits
  • Lance la circulation du fluide dans les capteurs
  • Vérifie les températures de fonctionnement
  • Paramètre le thermostat, la courbe de chauffe, les éventuels cycles ECS
Il vous explique ensuite le fonctionnement du système, les gestes d’entretien à connaître, et vous remet les notices et documents techniques.

À ce stade, l’installation est totalement opérationnelle.

Suivi et entretien

Une installation bien posée nécessite très peu d’entretien. Néanmoins, pour garantir sa longévité et ses performances, il est recommandé de prévoir une visite d’entretien annuelle.

L’entretien inclut :

  • Le contrôle du circuit de captage
  • La vérification du compresseur, de la pression, des températures
  • L’analyse du fluide caloporteur
  • Le nettoyage éventuel des filtres ou des échangeurs
Chez Géothermique Normandie, nous proposons des contrats de maintenance simples, sans engagement, pour vous permettre de prolonger la durée de vie de votre équipement (souvent plus de 20 ans), tout en conservant votre garantie fabricant.

Installation géothermique : combien de temps faut-il prévoir ?

En moyenne, un projet complet dure entre 3 et 6 semaines, de l’étude initiale à la mise en service. Le chantier en lui-même (captage + installation intérieure) prend environ 1 à 2 semaines, selon la complexité du terrain et le type de captage.

Il s’agit d’un projet à planifier sérieusement, mais qui se déroule de façon fluide lorsque l’équipe est expérimentée.
Et surtout : c’est un investissement de long terme. Une fois en place, votre système géothermique vous garantit confort, économies et stabilité énergétique pendant deux décennies ou plus.

Un mot sur les économies et les performances

La géothermie est aujourd’hui l’une des solutions les plus performantes du marché pour chauffer une maison. Avec un COP (coefficient de performance) moyen de 4, cela signifie que pour 1 kWh d’électricité consommée, vous obtenez 4 kWh de chaleur restituée. En clair : vous divisez par 3 à 4 votre facture de chauffage.

Le coût d’installation est plus élevé que celui d’une pompe à chaleur air/eau, mais la géothermie se distingue par sa stabilité, sa discrétion (aucune unité extérieure visible), et sa longévité exceptionnelle. Sur 20 ans, c’est un choix gagnant.

Et grâce aux aides publiques, le reste à charge peut être fortement réduit.

Conclusion : une installation technique mais bien cadrée

L’installation d’un système géothermique suit un processus clair, rigoureux, maîtrisé par des professionnels expérimentés. De l’étude initiale aux finitions, en passant par le captage et les réglages, chaque étape est pensée pour garantir performance et durabilité.
Chez Géothermique Normandie, nous accompagnons nos clients à chaque phase du projet : conseils techniques, devis détaillés, recherche d’aides financières, réalisation complète du chantier, maintenance sur le long terme.

Vous souhaitez savoir si la géothermie est adaptée à votre terrain, votre maison, vos besoins ? Contactez notre équipe pour une étude gratuite et personnalisée. Ensemble, faisons de la chaleur naturelle de votre sol votre nouvelle source d’énergie.

Géothermique – Votre expert pompe à chaleur en Seine-Maritime

📍 Siège : 12 za pollen 76710 Eslettes

📞 Téléphone : 02 35 08 36 57

🕓 Du lundi au vendredi – 8h30 à 17h30

Articles similaire

Vous voulez travailler avec une entreprise qui se soucie de votre confort et de votre budget ?
